Van idee tot lancering van Amazon FBA: realistische Chinese sourcing-tijdlijn voor private label in 2026

Waarom duurt het zo lang? De Chinese toeleveringsketen is stabiel, maar omvat meerdere lagen: ontwerpherhalingen, nalevingstesten, logistiek en douaneafhandeling. In 2026 zijn de douanecontroles strenger en de compliance-eisen hoger. Deze gids maakt gebruik van de nieuwste gegevens en ervaringen uit de praktijk om elke fase maand na maand op te splitsen, waardoor Amazon FBA-verkopers solide plannen kunnen maken, tijdlijnen kunnen comprimeren en dure fouten kunnen voorkomen.

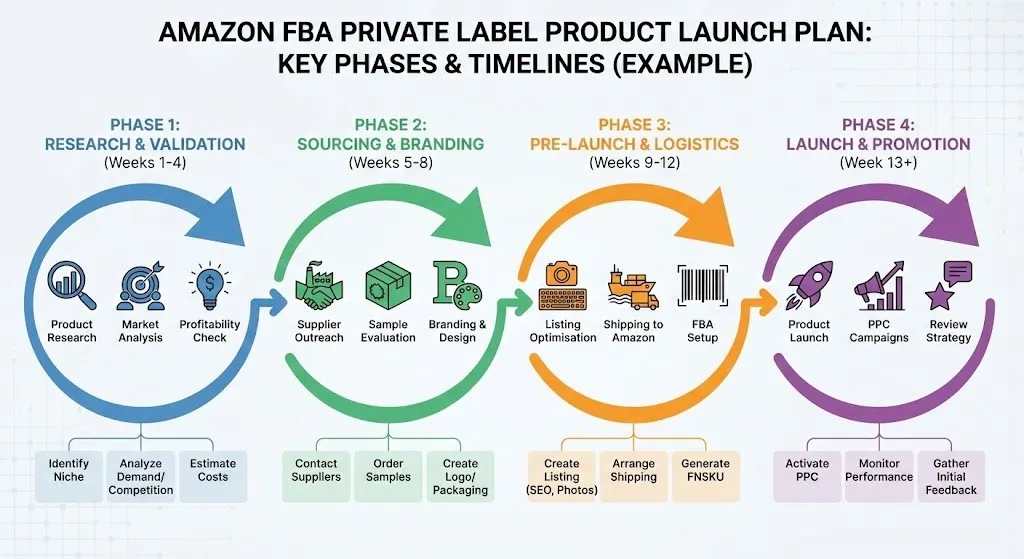

(Hierboven: voorbeeld van een infographic van een Amazon FBA-private label productlanceringsplan met de belangrijkste fasen en tijdlijnen)
Hier is de standaardtijdlijn voor een product met gemiddelde complexiteit (bijvoorbeeld keukengadgets, schoonheidshulpmiddelen of huisbenodigdheden). Eenvoudige categorieën (kleding/huishoudartikelen) kunnen worden gecomprimeerd tot 4 à 6 maanden; complexe zaken (elektronica/slimme apparaten) duren vaak zes tot tien maanden.
| Fase | Typische duur | Cumulatieve maanden | Belangrijkste resultaten | Amazon FBA-impact | Belangrijkste risico's |
|---|---|---|---|---|---|
| 1. Idee- en marktvalidatie | 1 à 2 maanden | Maanden 1–2 | Rapport van de haalbaarheid van het product + richtprijzen | Ontbrekende seizoensvensters | Overonderzoek vertraagt de start |
| 2. Design- en technologiepakket + leveranciersinkoop | 1 à 2 maanden | Maanden 2–3 | Volledige Tech Pack + shortlist van leveranciers | Basis voor trefwoordvermelding | Vage specificaties die latere wijzigingen veroorzaken |
| 3. Bemonstering en iteratie | 2–3 maanden | Maanden 3–5 | Gouden monster goedgekeurd | Echte productfoto's/A+ inhoud | Overmatige herzieningen |
| 4. Gereedschappen, compliance en preproductie | 1 à 2 maanden | Maanden 5–6 | Matrijzen OK + conformiteitscertificaten | Naleving van verpakking/label | Testfouten die opnieuw uitvoeren vereisen |
| 5. Storting → Productie → QC → Verzending | 2–3 maanden | Maanden 6–8/9 | Eindproducten bij FBA | Magazijn inchecken + live vermelding | Kwaliteit vervaagt / logistieke vertragingen |
| 6. FBA-aankomst en lanceringsvoorbereiding | 1–2 maanden (overlappend) | Maanden 8–9+ | Live vermelding + initiële verkoop | Stockoutkosten/overvoorraad | Fouten met inkomende labels |
Categorieverschillen : Kleding/huishoudartikelen: 4–6 maanden; Elektronica/schoonheid: 6–9 maanden (extra FCC/CE/FDA-tests).
Alles begint hier. Veel verkopers slaan dit over en springen rechtstreeks naar fabrieken, om later alles opnieuw te ontwerpen.
Belangrijke stappen:
2026-trend : AI-tools (ChatGPT-plug-ins of gespecialiseerde productonderzoekssoftware) versnellen de selectie van niches en het filteren van ideeën met weinig concurrentie.
Valkuil om te vermijden : Ga niet blindelings achter virale trends aan – de lancering van te veel onderzoek wordt uitgesteld; haasten leidt tot latere draaipunten.
De kern is het omzetten van uw idee in een fabrieksbegrijpelijke blauwdruk.
Belangrijke stappen:
Valkuil om te vermijden : Vage specificaties veroorzaken grote monsterafwijkingen en herhaalde retourzendingen. Gebruik in 2026 AI-fabrieksmatching om prioriteit te geven aan leveranciers met bestaande, vergelijkbare matrijzen, voor een snellere start.
Deze fase veroorzaakt 80% van de vertragingen. Typisch proces van 3 ronden:
Acceleratietips : Gebruik video/foto's met hoge resolutie voor goedkeuring op afstand in plaats van fysieke retourzendingen; vergrendel het ontwerp vroegtijdig om veranderingen te minimaliseren.
Zie ons volledige artikel voor meer ontwikkelingsdetails: Tijdlijn voor productontwikkeling in China.
Gerelateerde gids : Voor elektronica AQL-inspectienormen, zie AQL 2.5 Kwaliteitsinspectiegids voor elektronica.
Nadat u de aanbetaling van 30% heeft betaald, gaat u naar de uitvoeringsfase (doorgaans 2 à 3 maanden).
Vereenvoudigde stroom:
Sleutelregel : Betaal het saldo pas nadat de QC is geslaagd: dit is uw laatste hefboomeffect.
Voor meer details over de “black box”-periode na de storting, dagelijkse risico's (bijvoorbeeld materiële vertragingen, plotselinge prijsstijgingen, weigeringen van inspecties) en waarschuwingssignalen kunt u onze uitgebreide gids lezen: Wat gebeurt er nadat u de aanbetaling aan een Chinese fabriek heeft betaald?
Verzendopties : Lucht is snel maar duur; De zee is zuinig maar langzaam; DDP (Delivered Duty Paid) wordt aanbevolen voor beginners om problemen met zelfinklaring te voorkomen.
Nadat de goederen bij FBA zijn aangekomen, zijn er nog één tot drie weken aan laatste stappen:
Zelfs na aankomst verliezen verkopers hier tijd. Veelvoorkomende problemen:
Onjuiste FNSKU-plaatsing
Het etiket op de doos komt niet overeen
Willekeurige vertragingen bij magazijninspecties
Inventaristip: 1.000 à 3.000 eenheden zijn meestal voldoende voor lancering zonder dat het geld te veel wordt blootgesteld.

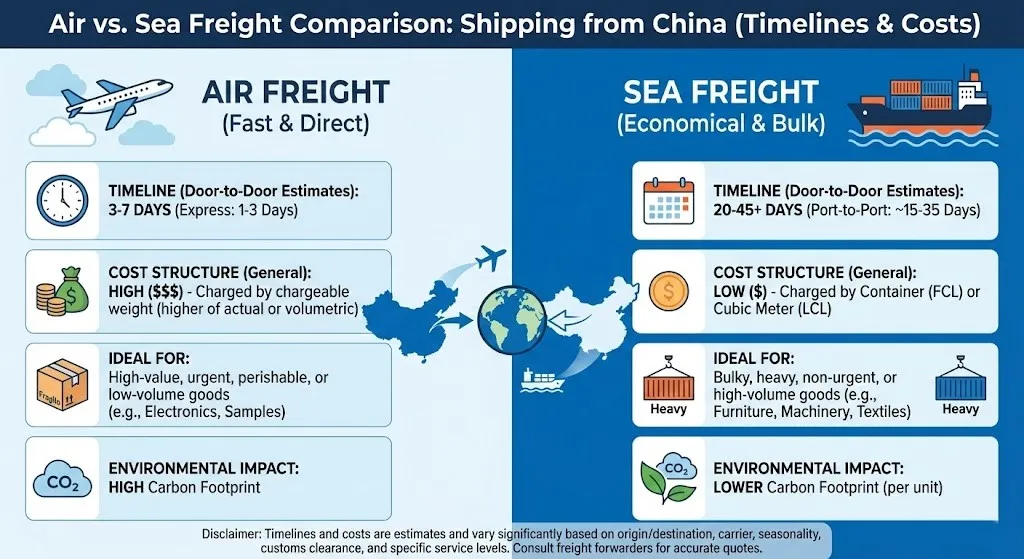

(Boven: infographic voor lucht- en zeevrachtvergelijking voor verzending vanuit China, met nadruk op tijdlijnen en kosten)
Wilt u 8 maanden terugbrengen tot 5-6? Probeer deze:
Echte zaak : Eén klant gebruikte AI-matching + volledig toezicht om de lancering van een keukenproduct te verkorten van 7 maanden naar 5 maanden, waardoor het hoogseizoen in het vierde kwartaal perfect werd bereikt.
Ja— met 20-40% , als u nabewerking verwijdert.
| Gebied | Typische verkoper | Geoptimaliseerde uitvoering |
| Bemonstering | 60–90 dagen | 30-45 dagen |
| Naleving | 30 dagen | 10–15 dagen |
| Leveranciersmatching | 3-4 weken | 7–10 dagen |
Is een lancering van drie maanden ooit realistisch? Alleen voor uiterst eenvoudige producten waarbij gebruik wordt gemaakt van bestaande mallen – en zelfs dan is het riskant.
Wanneer moet ik beginnen voor een Q4-lancering? Ten minste 6–9 maanden eerder.
Tijdlijnplanning staat gelijk aan cashflow en winstbescherming. Laat de mythes over de lancering binnen drie maanden uw Amazon-reis niet ontsporen. Breng elke fase goed in kaart om minder geld te verbranden en meer te verdienen.
Heeft u een gratis tijdlijnschatting voor 2026 nodig voor uw product? Of op AI afgestemde fabrieken? Dien hier uw idee in. Het Dark Horse Sourcing-team reageert binnen 24 uur – Amazon-verkopers voorzien van end-to-end China-to-FBA-oplossingen.
